自集團勞動競賽開展以來,運營管理部、系統設備部全體員工結合部門新一年重點目標任務鼓足干勁、攻堅克難,在站后系統設備招標、璧銅線運營籌備等任務面前,同志們“干”字當頭、“實”字為先,全力為都市快軌高質量發展加油助推。
一、工程質量板塊競賽情況
(一)教育培訓
部門高度重視培訓教育工作,本月部門專工組織了檔案管理工作培訓會、驗工計價管理培訓會,召集部門全員集中學習了關于印發《建設項目檔案管理實施辦法(試行)》的通知、關于調整《關于規范招標圖與施工圖量價差異 (0#臺帳)管理工作的通知》的通知、關于印發《城市軌道交通工程驗工計價管理辦法》(試行)的通知,對部門檔案管理及驗工計價工作進行進一步規范
(二)質量管理
本部門以圖紙審查的形式提前介入15號線、27號線的工程質量管理工作,指派專人對圖紙審查情況進行管理,并建立臺賬。

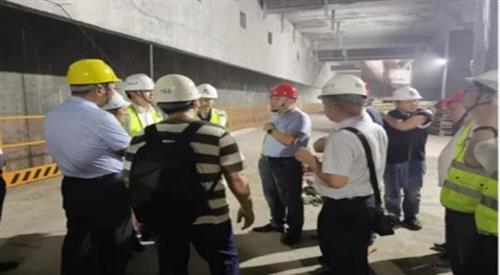

此外,為確保城軌快線27號線重慶東站電扶梯工程項目高質量推進,打造系統設備工程建設的樣板工程、精品工程,部門領導帶隊前往現場展開專項檢查,并召開專題會對專項工程實施進行再部署再落實。
二、工程進度板塊競賽情況
(一)15號線招標及合同簽訂進度
1.工程量清單編制:已完成合同簽訂。
2.系統設備監理:已完成合同簽訂及備案,并完成首期款支付。
3.車輛:已完成合同簽訂及備案,并完成預付款支付。
4.信號系統:已完成合同簽訂及備案,并完成信號設備部分預付款支付,已完成資金監管協議合同簽訂審查。
5.機電包:已完成合同簽訂及備案,已完成資金監管協議合同簽訂審查。
6.弱電包(通信、AFC、綜合監控):招標方案已上交開投招標領導小組會,已完成合同編制,招標文件通過集團招標領導小組會。
7.系統設備第三方質量檢測:根據集團最新要求,由建管部牽頭進行招標,系統設備部配合,已完成15號線系統設備第三方質量檢測清單確認,已完成招標立項,招標方案已開展初審。
(二)27號線招標及合同簽訂進度
1.車輛系統:已完成合同簽訂及備案,并完成預付款支付。
2.信號系統;已完成合同簽訂及備案。
3.站后施工總承包:完成合同審簽流程,乙方已蓋完章。
4.系統設備監理:招標方案已通過集團審查,上報交開投審查中。
5.系統設備第三方質量檢測:根據集團最新要求,由建管部牽頭進行招標,系統設備部配合,并提供檢測清單。設計院已提交工程量清單,后續根據建設管理部的招標進度安排組織各參建單位進行討論。
6. 27號線重慶東電扶梯監理委托合同:已完成法律已經審查,正在進行合同簽訂審查。
7.供電系統:編制招標方案初稿。
(三)璧銅線運營籌備進度

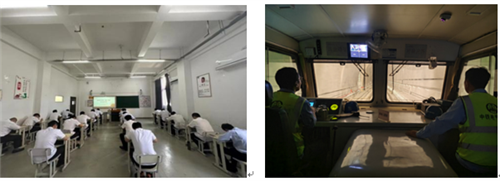

運營管理部全程指導璧銅線運營籌備工作開展,并派專業人員加入籌備組,目前人員籌備、員工培訓、設計聯絡、運營介入、現場檢查、建章立制等運營相關工作正有序開展。
三、工程安全板塊競賽情況
(一)安全文明施工

本月城軌快線27號線重慶東站電扶梯系統首批設備如期到貨,拉開了系統設備進場安裝序幕。目前,影響電扶梯設備安裝問題已逐步銷項,具備安裝條件,部門安全專員及專業工程師嚴控施工安全與質量,持續落實現場旁站盯控制度。
(二)部門安全管理
部門高度重視安全工作,堅持從嚴從實抓好安全學習、隱患排查等工作。自4月勞動競賽開展以來,前往江跳線公司、南涪公司安全檢查3次;通過全員傳閱、集中學習等方式,傳達在建項目生態環保工作、突發環境事件應急預案、安全生產大排查大整治大提升活動、汛期安全管理等相關文件43余份;落實專人定期對部門安全責任區域進行消防巡查,未發現安全隱患。

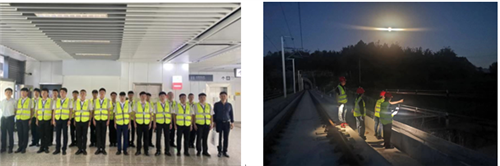

結合部門的生產經營實際情況,立足本職工作,以安全生產月為契機,運營管理部、系統設備部主持開展系統設備工程建設安全學習專題會,安全質量部,15、27號線系統設備各參建單位負責人及相關人員參加,會議為系統設備工程建設的全面鋪開提供深刻明確的安全指導,激發了集團內部對安全生產工作的共識,有效提升相關人員對安全生產的重視程度。
四、技術創新板塊競賽情況
已完成《基于大數據應用的都市快軌智慧客運服務平臺研究》科研項目研究報告、匯報PPT等成果文件編制及成果文件內部評審。
